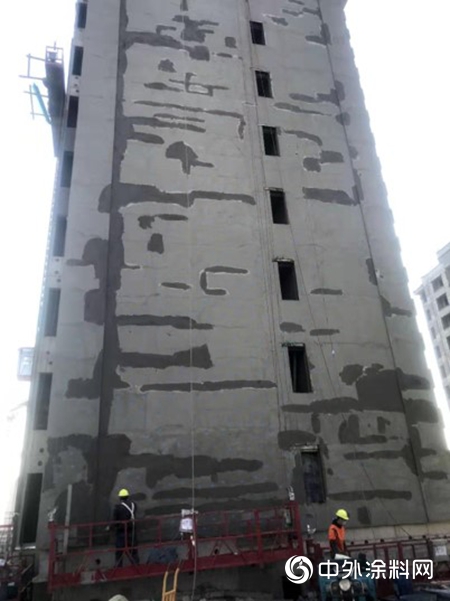

保利天汇,“天”字系城市藏品级著作之一,本项目一经启动就在当地引起了颇具规模的关注。七彩建设作为天津保利的重要合作伙伴,在过去5年的深度合作中,双方共同携手为城市筑建起一个又一个的经典工程。从2018年保利天汇售楼处,到19年保利天汇-汇宁苑,再到20年即将开启的保利天汇-汇丰苑,我们与保利一起,以宁河未来城市生活全新样本的姿态,重新改写宁河城市格局。
汇宁苑项目现场共计18个楼,建筑外墙保温工程量约100000㎡,外墙保温系统包含石墨模塑板薄抹灰外墙外保温系统和岩棉板压网双网构造外墙外保温系统,该项目最大的特点就是:短、平、快。
1、项目工期紧,任务繁重。进场施工初期,就有15栋楼同时施工,七彩建设北京分公司项目部团结一致,与工队、吊篮公司共同努力,在一个半月的时间里,完成了除外挂电梯口处以外其他部位的所有施工。
2、项目进场施工之前,土方施工单位已进场回土,对混凝土地面进行破路回填。现场材料运输、储存都有存在较大难题,工队不辞辛苦与项目部一同克服困难,解决了项目内超定额、长距离、复杂路况运输等重重阻碍,在最短的时间内圆满完成了项目施工。

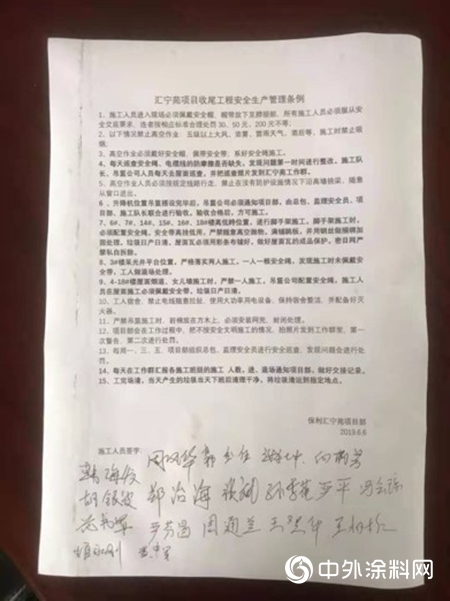

3、由于同时施工的楼座较多,工人数量最多达到了328人,吊篮数量达到220台,对施工管理要求极高。面对巨大的管理压力,项目部在保证施工进度的前提下,积极引导工队之间的沟通交流,确保了现场诸多设备的顺畅运行,使外墙保温工程的施工进度循序渐进,工程管理有章可循。付出终获回报,雨后终见彩虹,项目最终在保利第三方飞检中取得了优异的成绩。
在开工之前,项目部将所有进场资料进行了全面细致的准备和整理,并积极配合项目部完成进场手续。为了顺利通过质监站、甲方、总包、监理的各项检查,项目部人员做到了将各项规章制度、管理流程烂熟于心,确保了在进场施工之后,方向明确,井井有条,避免“无头苍蝇乱转”的情况发生。
工程本是战场,我们七彩建设从不打无准备之仗。施工中,现场同时组织起7支保温队伍,向甲方展示出七彩建设的可靠实力。
老话都说巧妇难为无米之炊,因为项目劳动力众多,材料消耗大,材料采购的及时与否,决定着工程是否能顺利展开。在七彩建设总公司材料采购中心的大力支持下,最多一天可到场480m³岩棉板。凭借如此高效的采购,项目施工的整个过程中,没有一次出现因为材料供应不足而停工的问题。前方战事吃紧,后方七彩总公司为我们备足粮草,为我们打赢这场仗奠定坚实基础。
项目在最短的时间内以优异质量完成施工,体现出了七彩建设项目管理人员的团结一致,也充分展示出七彩北京分公司项目部人员心中的责任与担当。
合作至今,七彩建设与天津保利建立起了牢靠的信任关系。在汇宁苑项目中,七彩建设再次向保利集团展现出了强大的实力。在接下来的合作中,我们也将继续保持一贯的优良作风和优秀品质,让甲方看到一个值得信赖的外墙工程系统服务商——七彩建设。
